經過一陣忙碌與特力屋溝通的前置作業後,我們約定了日子準備開工,在上一篇【衛浴施工紀錄】找特力屋裝潢施工到底好不好? Part.1 我記錄了選硬體與管理師溝通的細節,這篇要紀錄的是施工期間的經過、經驗分享。在開工前,如果你住的跟我一樣是大樓,請記得到管委會申請施工期間的公告,提早告知左鄰右舍我們哪段時間需要施工,請大家多包涵;不然萬一施工沒事先知會,吵到鄰居,傷了鄰居們的和氣還因此無法如期施工,那損失可就大了! 一方面工班通常很忙碌,行程一兩天無法按照進度施作,可能就影響到其他的工期,所以與工班敲好的時間,當然要盡可能排除不便的可能性,而我自己也盡量在那幾天不安排工作,或是把工作挪到晚上的時段,好在工班施工期間能夠在現場看一下,當然,不是每個人都有辦法天天到現場監工,在這一篇也有一些特力屋的服務可以跟大家分享。
特力屋居家裝修中心參考資訊:http://tts.i-house.com.tw/
▼約定日期的一大早七點半,特力屋的工班就抵達了社區,因為社區可以施工的時間從九點到下午五點(中午休息一小時),第一天提早抵達是為了鋪設保護墊與家中的防護措施,這些都是不會有噪音的,因此社區管委會這邊允許特力屋提早開工。

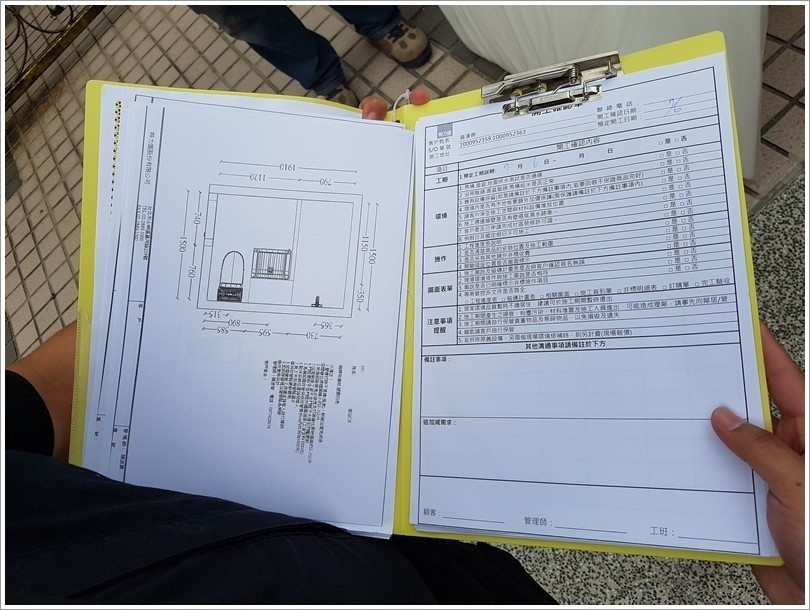

▼管理師當天也帶著先前確認的設計圖再跟我核對。

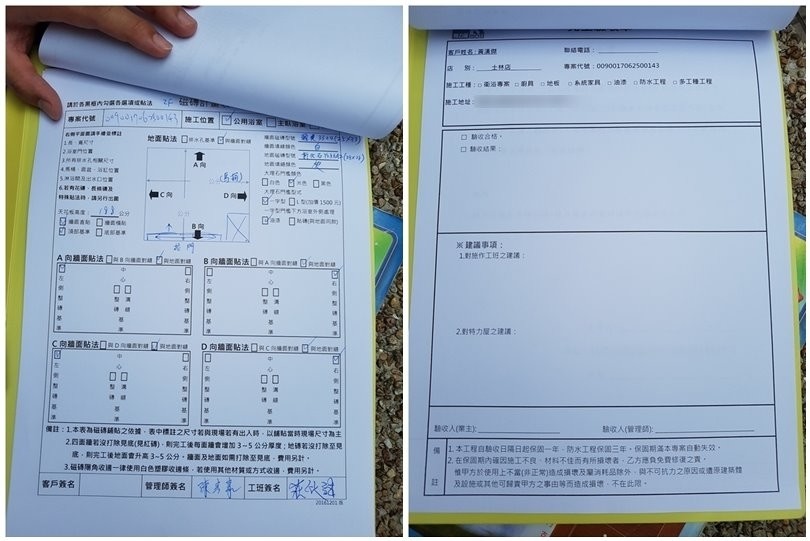

▼除了施工進度細節,還有燈具迴路圖、地磚鋪貼的設計圖、平面圖、立面圖與施工日期表等等。
▼雖然我只是小小間衛浴,不過這設計圖也太詳細,連地磚怎麼貼齊都畫得清清楚楚,一點都不馬虎!
▼施工的相關細節都會統一放在這個專案夾裡,施工期間也都會放在現場,待最後完工、驗收完管理師才會取回。

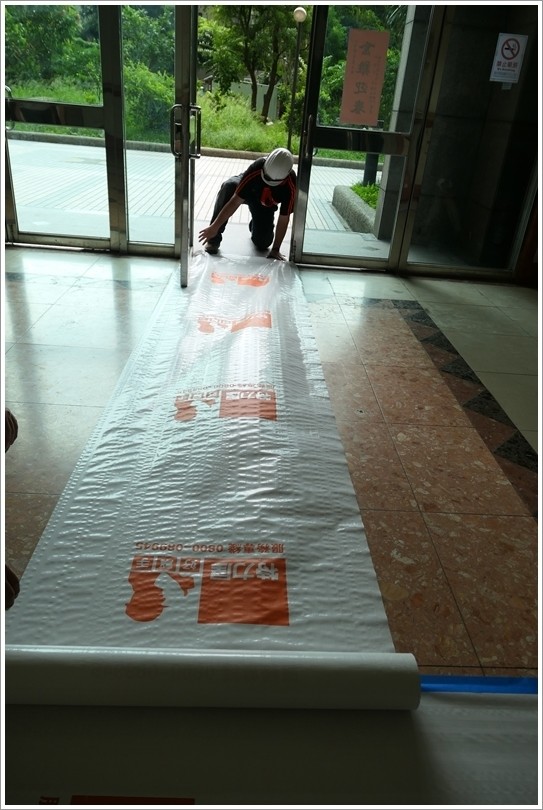

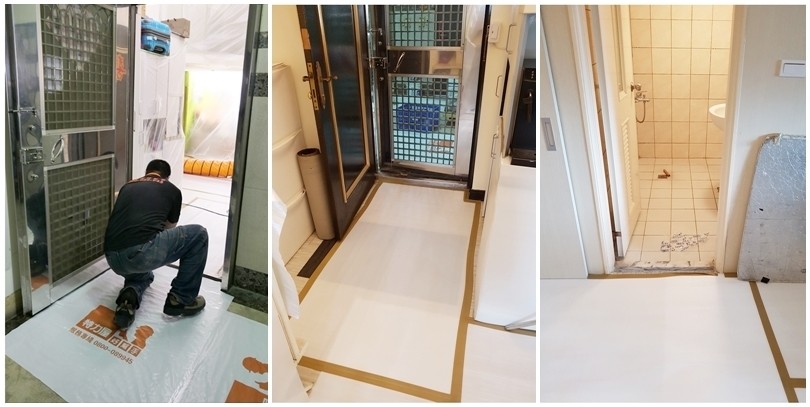

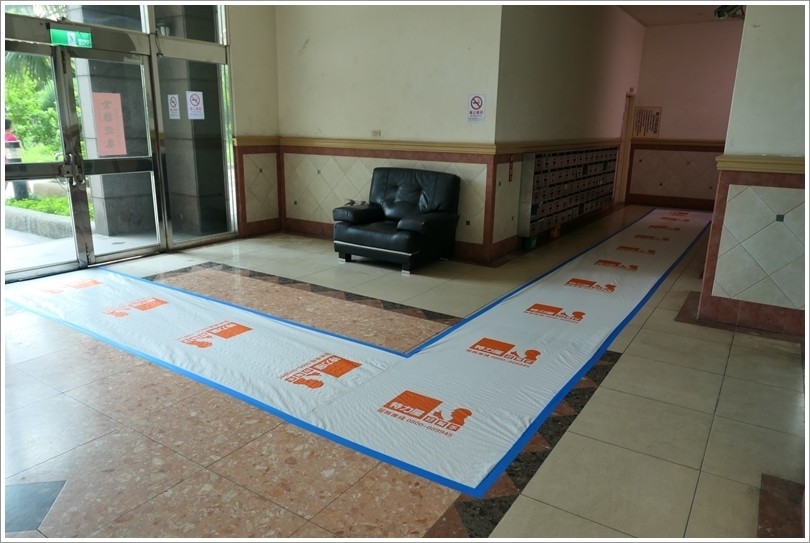

▼只要是清運推車會經過的地方,特力屋都會鋪設保護材料。

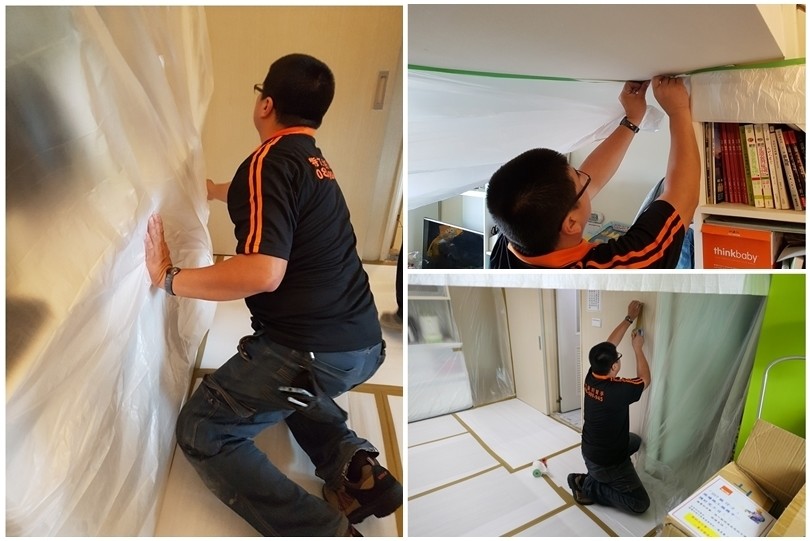

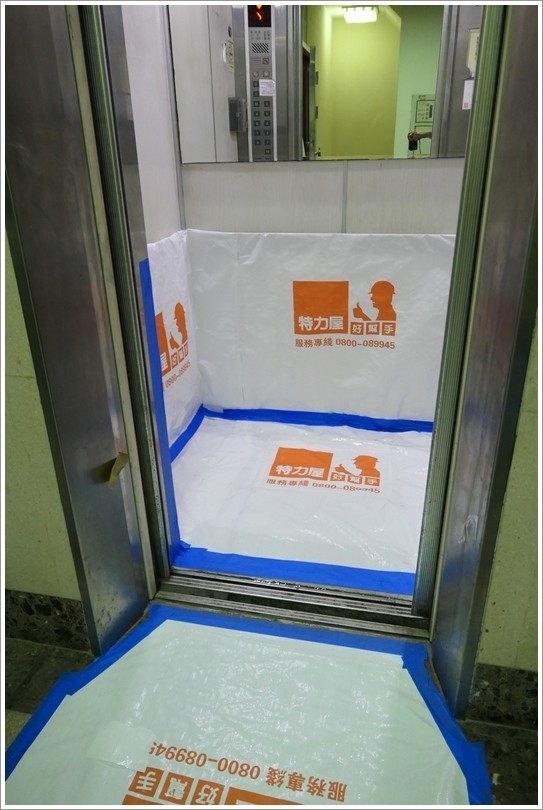

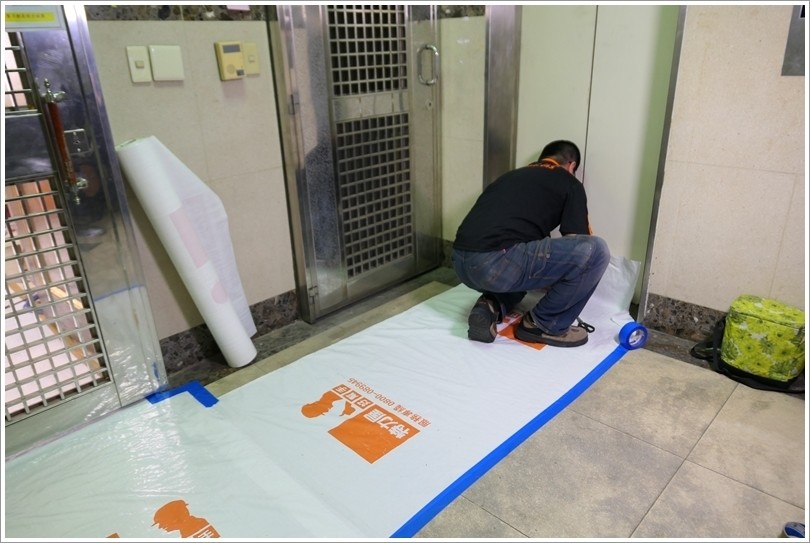

▼電梯口及電梯內都會包起來。
▼這保護材料實在包得太漂亮,幾個鄰居還跑來打聽特力屋的服務,最妙的是還有在特力屋工作的鄰居也跑來聊天,哈!

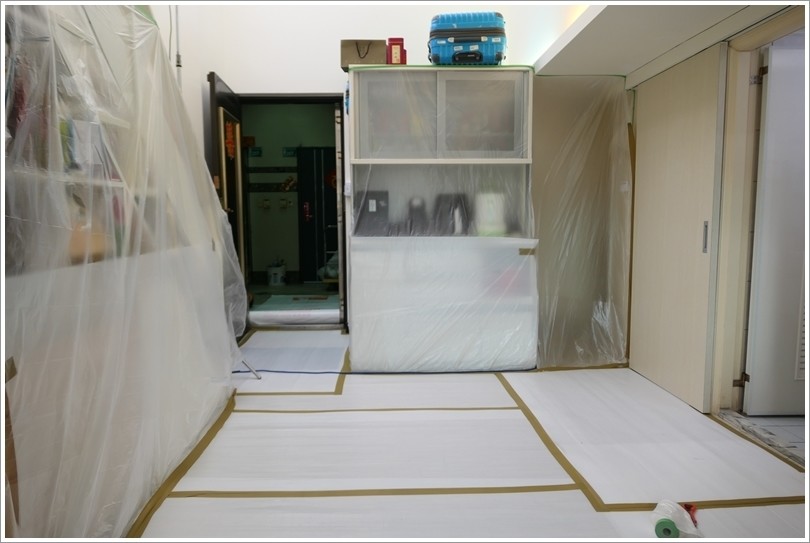

▼室內令我佩服,除了地面的鋪設外,因為拆除工程會產生大量的粉塵,所以他們連現場的傢俱都幫我包起來了!

▼現場公約不是貼假的,施工的這兩週工班師傅們非常遵守這幾項規定,回想我四年前裝潢請的工班,還在現場抽菸喝酒,煙味影響到室內傢俱不說,連鄰居都跑來抗議,這點我覺得特力屋的工班素質都很好,還沒施工前就有好印象。

▼現場工作人員再跟我確認要怎麼包覆傢俱後,拿出了下圖這種專業的包材,從天花板到地板可以完整包覆,這下子連粉塵都影響不了,真的很厲害呢!

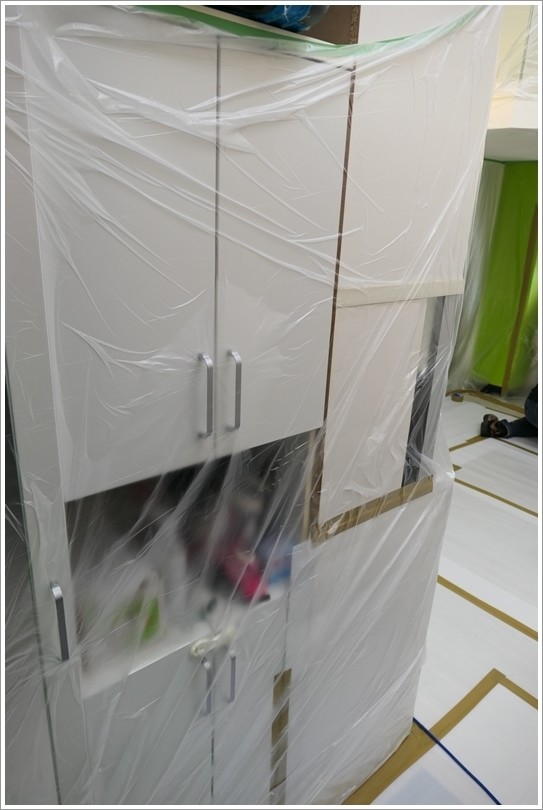

▼我的鞋櫃整個都包起來了!

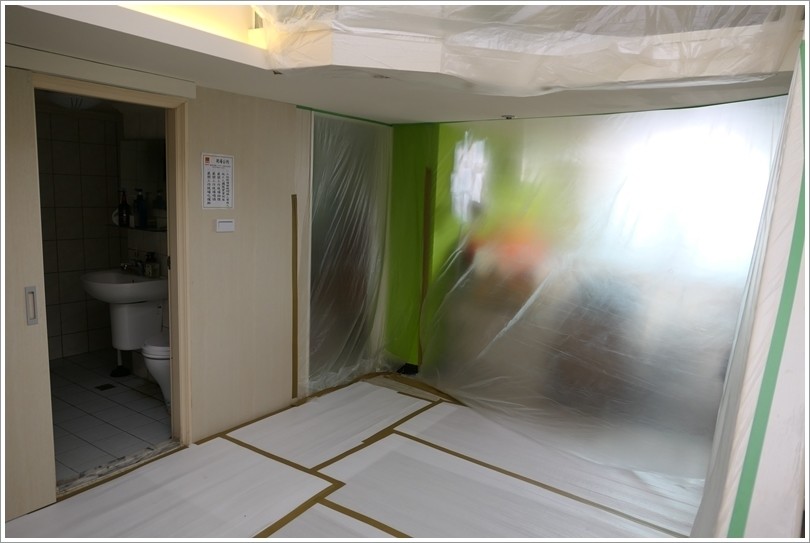

▼連客廳都完整封起來了! 不過因為工班早早就施工,我們家小朋友都要睡到十點,這兩週我也把小朋友接回岳父家過夜,只有我一個人在現場,不過說真的,若你也打算人還住在家裡,然後動工衛浴或小地方,我真心覺得特力屋的保護很好,不太會影響到其他傢俱,尤其是當完工後需要在整理的時候,真是可以省事很多!

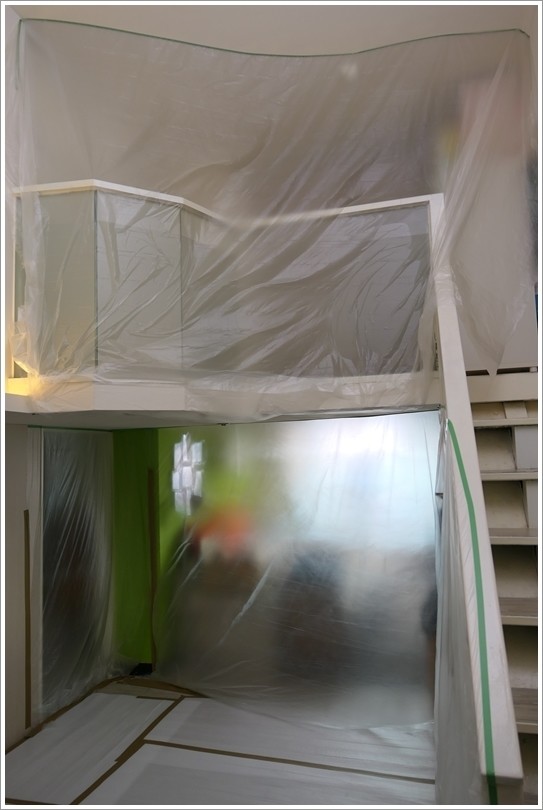

▼工班跟我說他們這種包材有很多尺寸,連我這可愛的樓中樓都可以包得很完整!
▼電器櫃跟樓梯下書櫃也包好了!

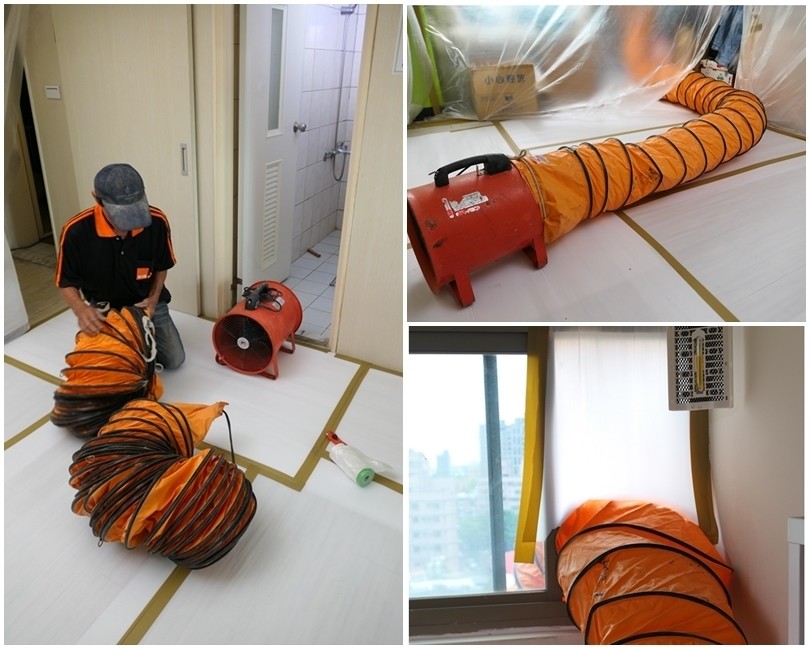

▼拆除作業還會架設抽風設備,減少現場的粉塵。

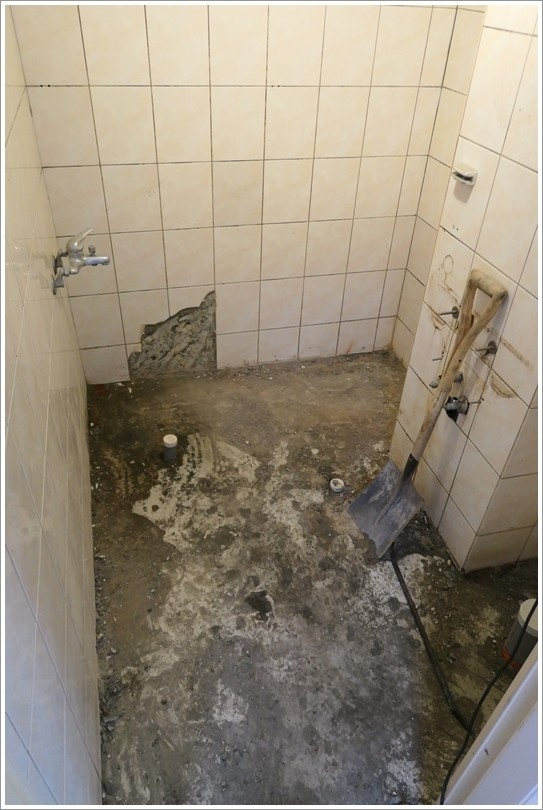

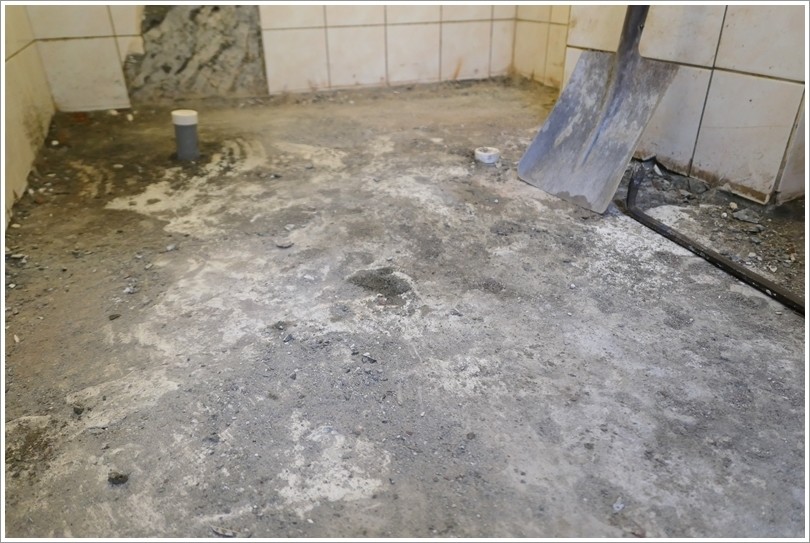

▼最後看看我這馬上要拆除的小廁所,有點暗又有點亂,瓶瓶罐罐多到沒地方擺,就等著特力屋幫我好好改裝了!
▼壁磚、地磚都是使用超過十五年的老骨董了,有的汙漬怎麼刷都刷不起來,甚至有裂開的地方,趁這次一次換新的吧!

▼工班先從可以徒手拆的面盆開始。
▼馬桶拆除~

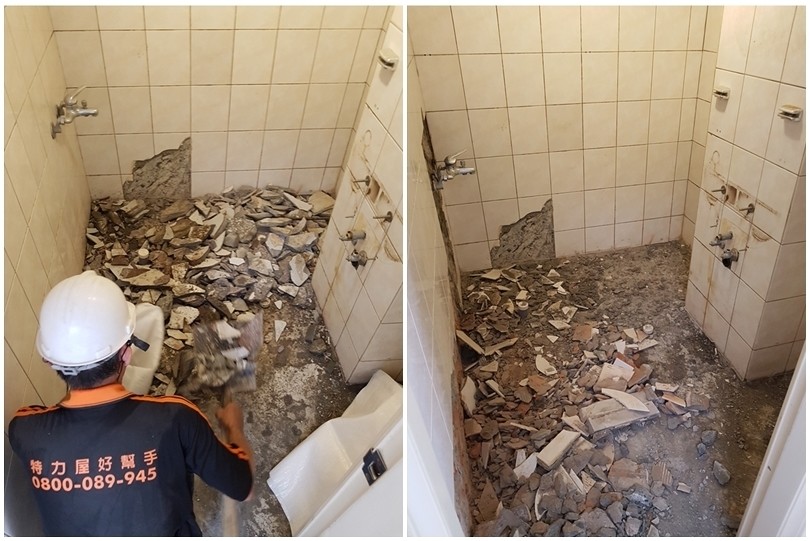

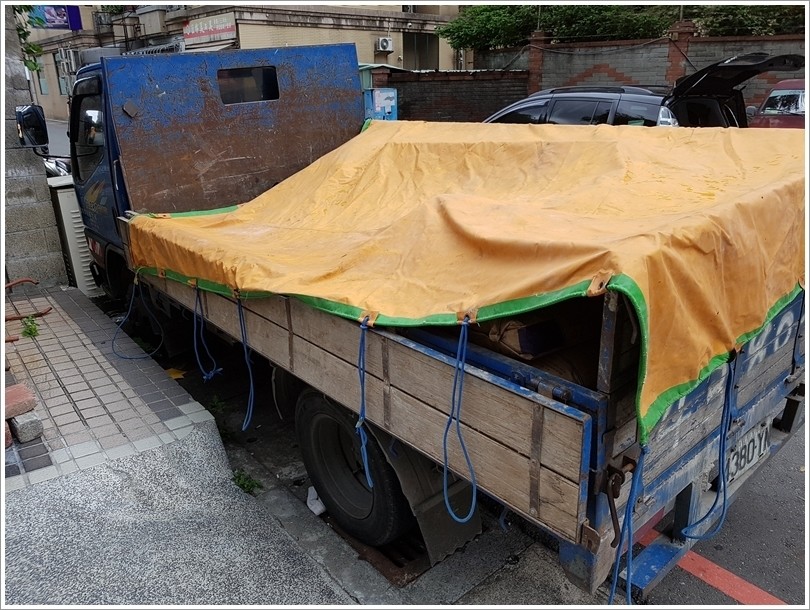

▼接下來就是最辛苦的第一天,拆除以及清運是今天最重要的工作,最後還有進料。

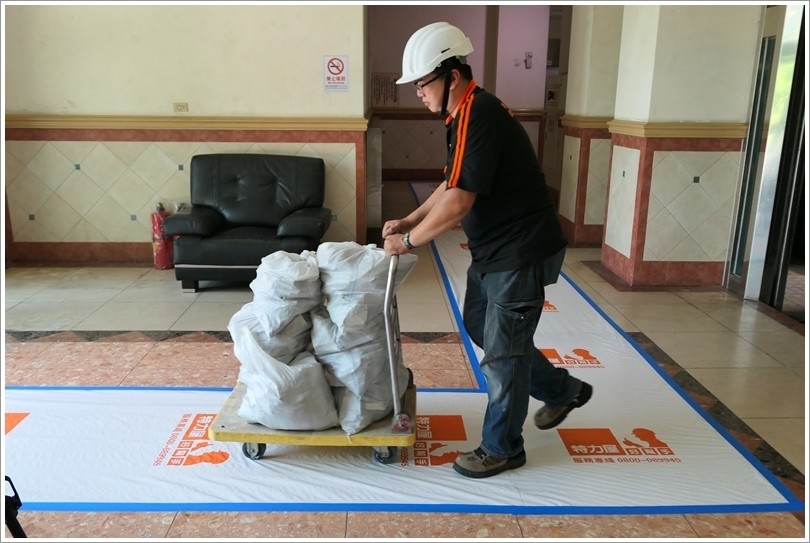

▼特力屋的清運處理得乾乾淨淨,鄰居及管委會看到也覺得很專業,畢竟社區常有左鄰右舍需要裝修,但從來沒有見過保護措施做得這樣好的廠商。

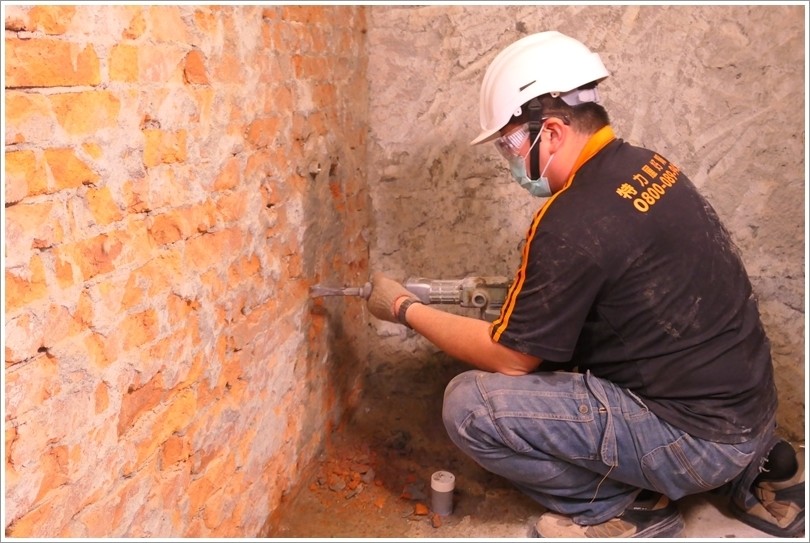

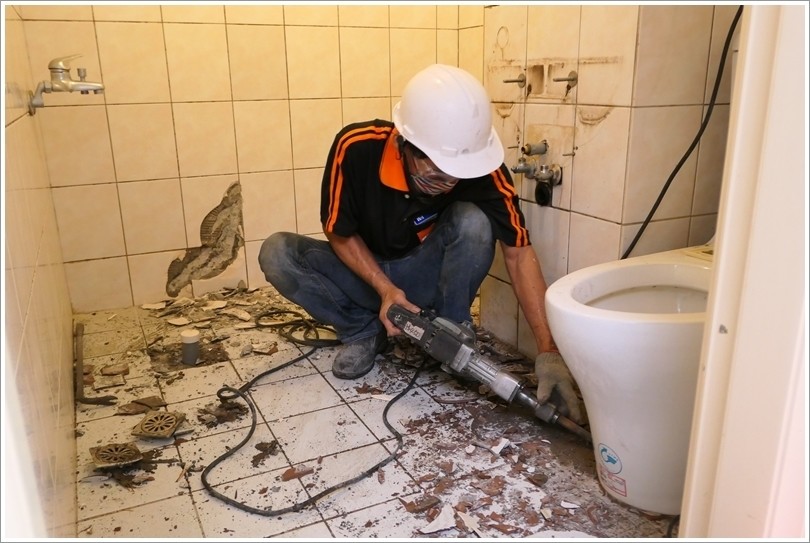

▼工班大哥跟我說他們規定拆除都要打到見底,他也見過為了省工省事的工班只打一半,特力屋光是施作的內容細節就非常費工了! 早上兩小時他們只打了地板,非常辛苦,我趁著他們中場休息加減問一些問題。
▼地板打除得乾乾淨淨~
▼下午,繼續牆壁打除作業~

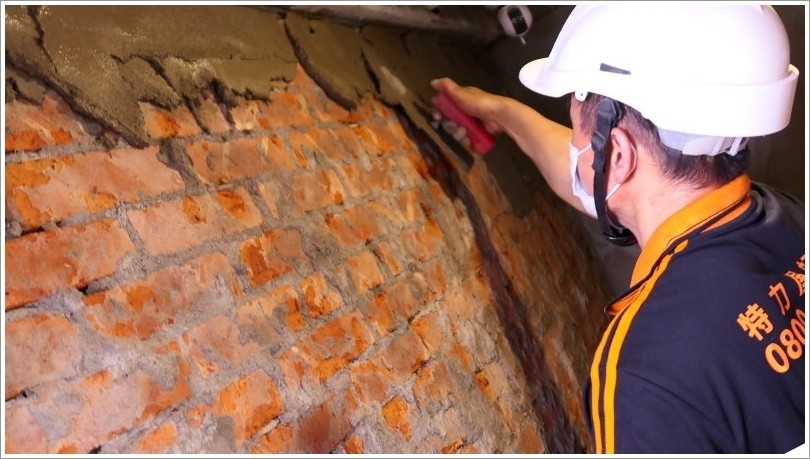

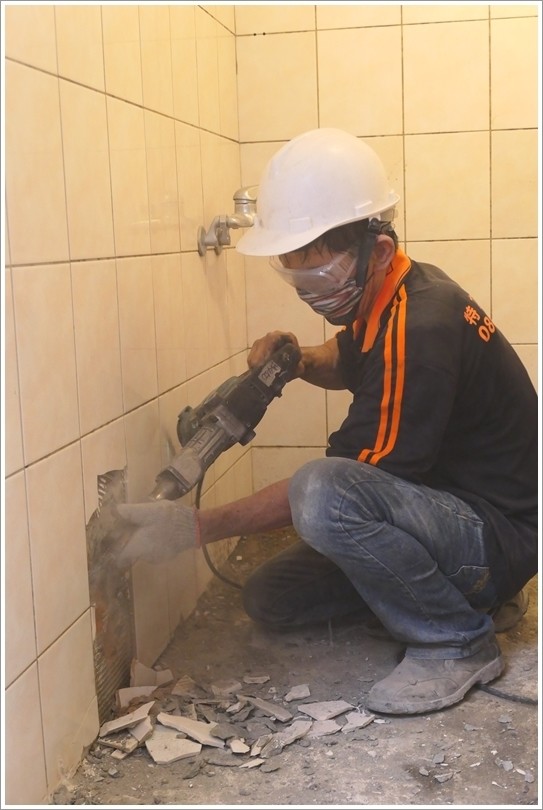

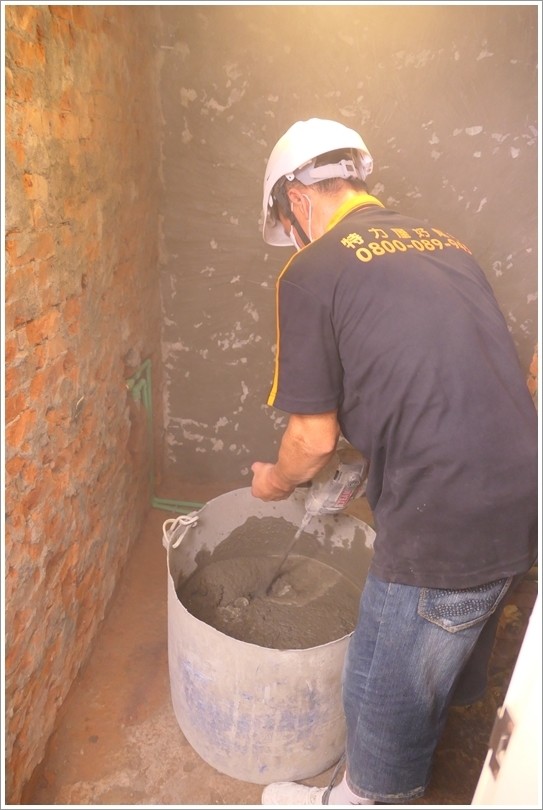

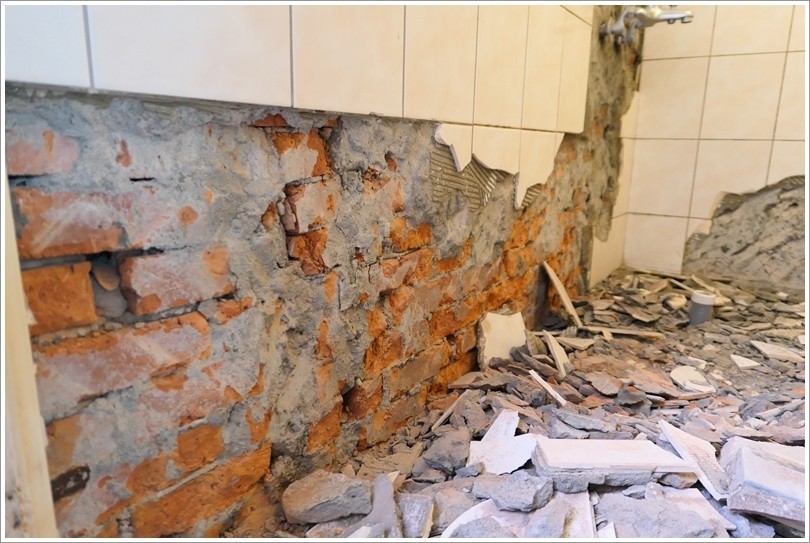

▼牆壁也要打到見磚才算完成,師傅說如果沒有將之前的打底層清除,這樣再做新的壁磚,會造成浴室空間變小,這可就不好了! 而且舊的底層打掉後,泥水師傅可以重新抹上水泥底層,師傅也說,這樣對於整體結構和貼磚平整度會更好!

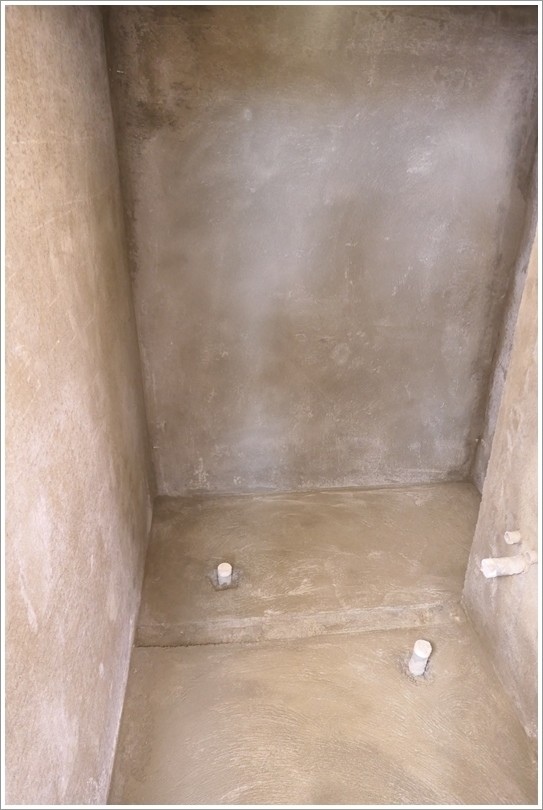

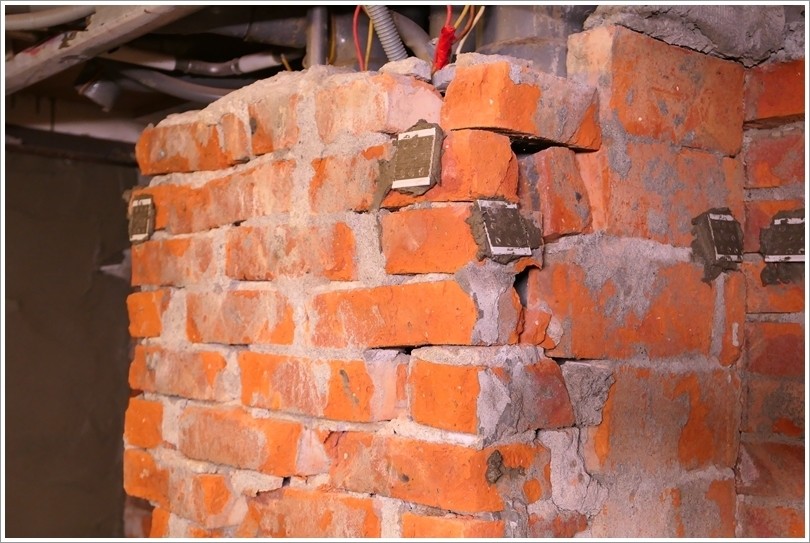

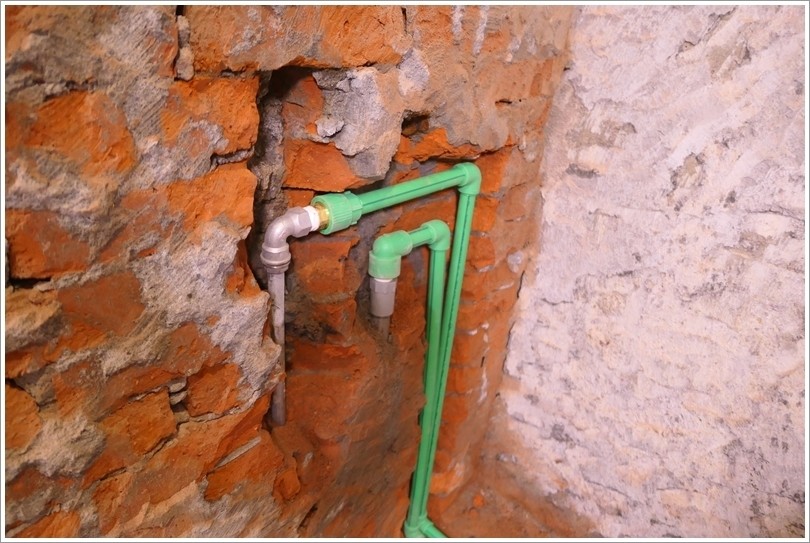

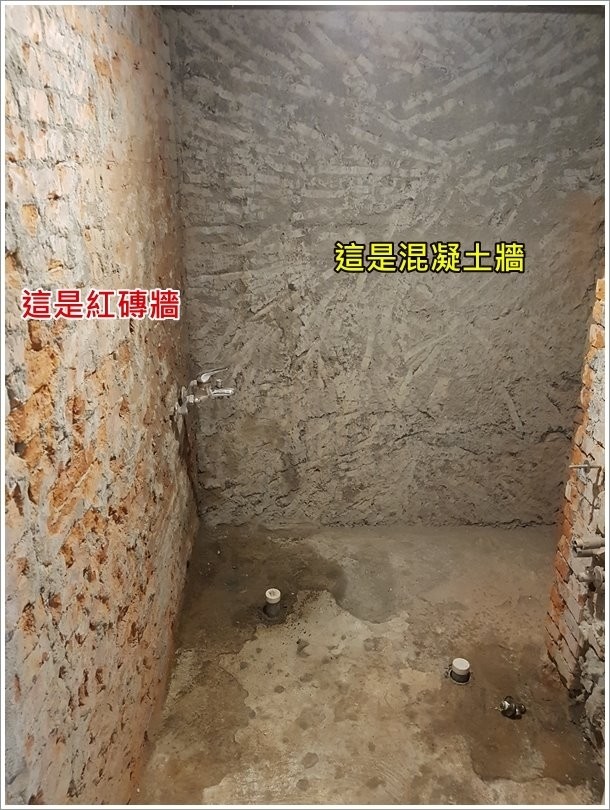

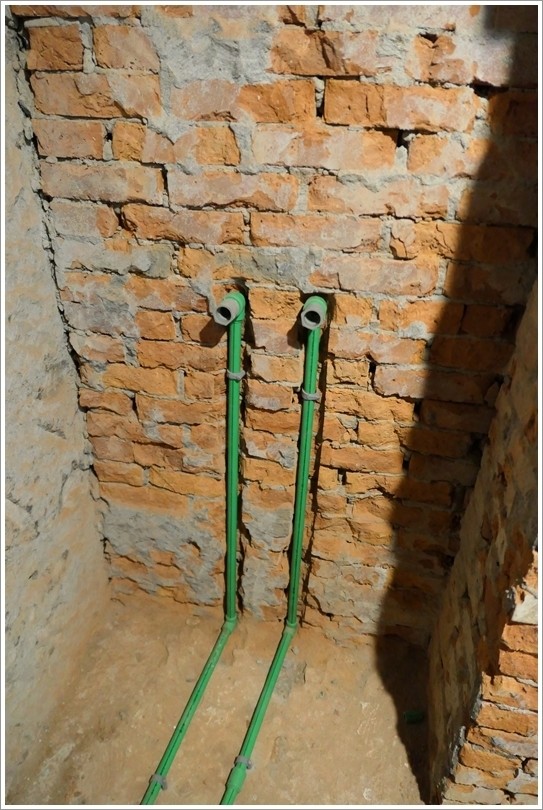

▼眼看就要傍晚,在工班樓上樓下來回清運數趟後,終於見到光禿禿的廁所了~ 哈! 我也才知道我家浴室有一面牆是混凝土結構的牆面,一樣也被剃的乾乾淨淨的

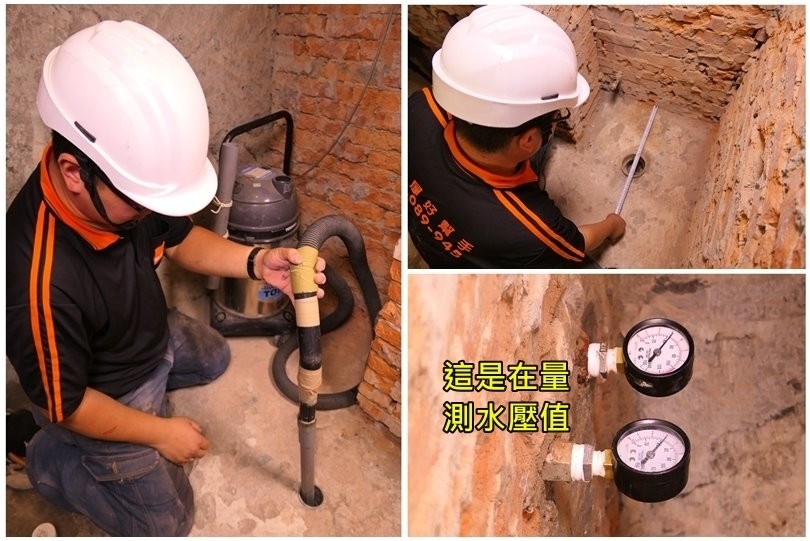

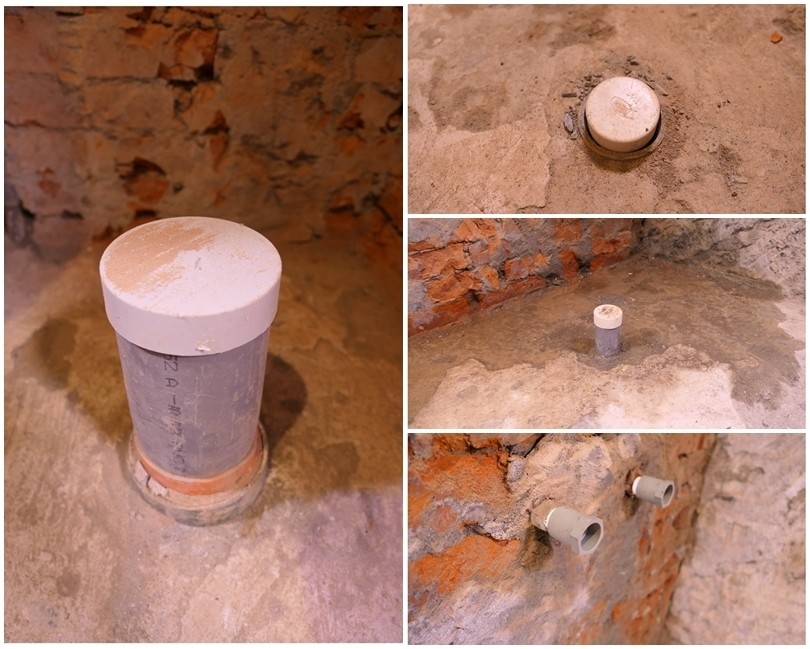

▼特力屋還會把排水孔用乾濕吸塵器清理乾淨,避免因為施工過程因為掉入的粉塵影響到之後的排水功能。另外也會特別檢測出水口的水壓,確保管路通順。
▼清理完後,在完工前都會蓋上保護蓋,以免粉塵或異物掉入。
▼最後,依照管理師的建議,還要把淋浴龍頭的管路改成跟面盆同一側,讓之後使用起來更順手,動線也更順暢。

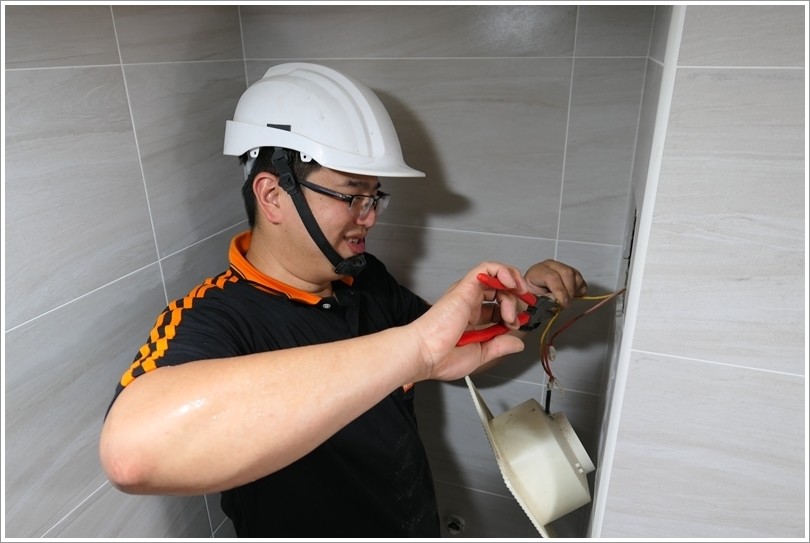

▼比較特別的,特力屋使用的不是一般塑料管,而是使用較好的德國抗震AT管,無塑化劑、抗震及耐彎折、耐酸鹼,使用年限高達100年,優點很多。

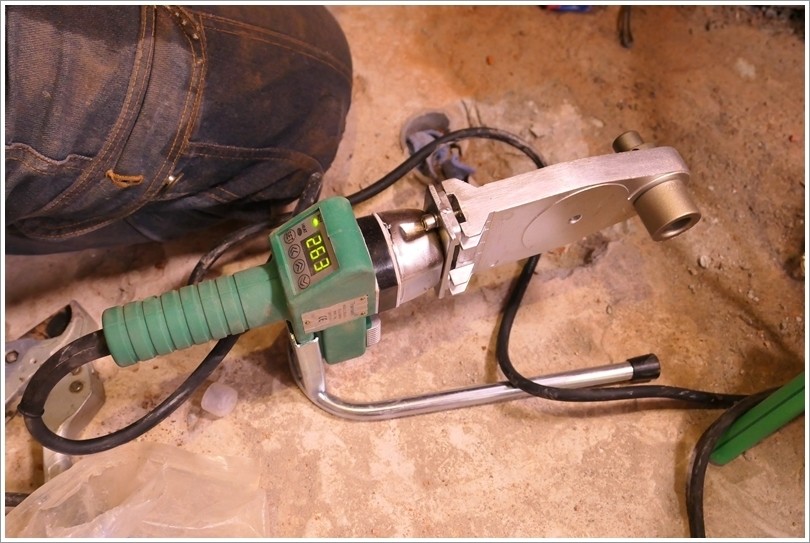

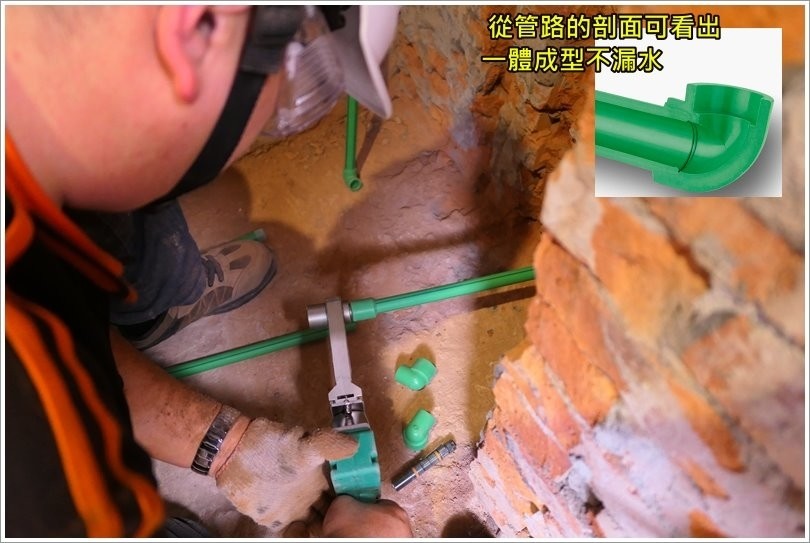

▼工班師傅拿出的工具很特別,我從沒見過,一問之下才知道是因為AT管一體成型的接法,也因此在接合處不會發生滲漏的問題。

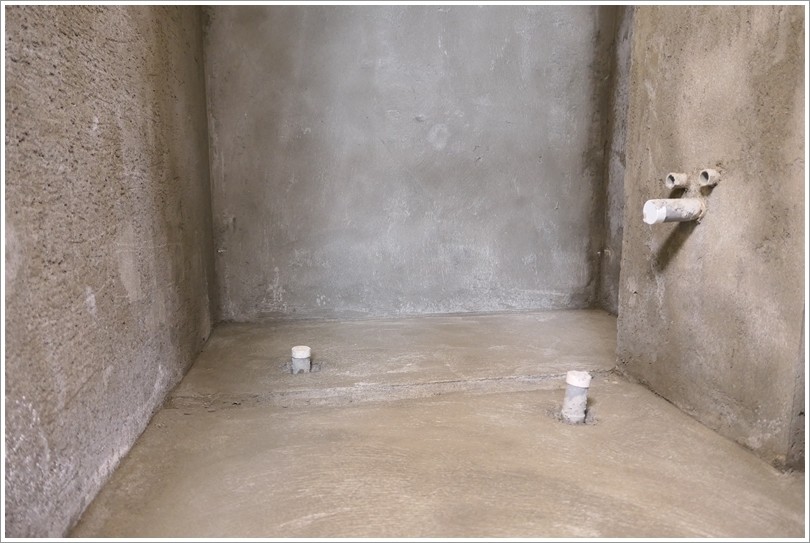

▼完工! 將原先淋浴龍頭的位置從地板繞到另一側~
▼整體也都換成的最新的AT管,讚!
▼第一天收工前,工班會把後續會用到的材料都運進來,整體施工進度很流暢,看著進度在報表上我也感到很安心。

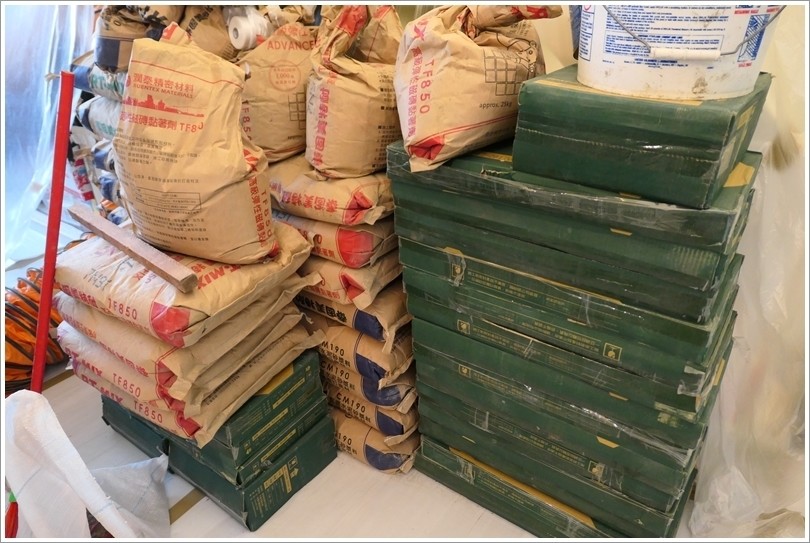

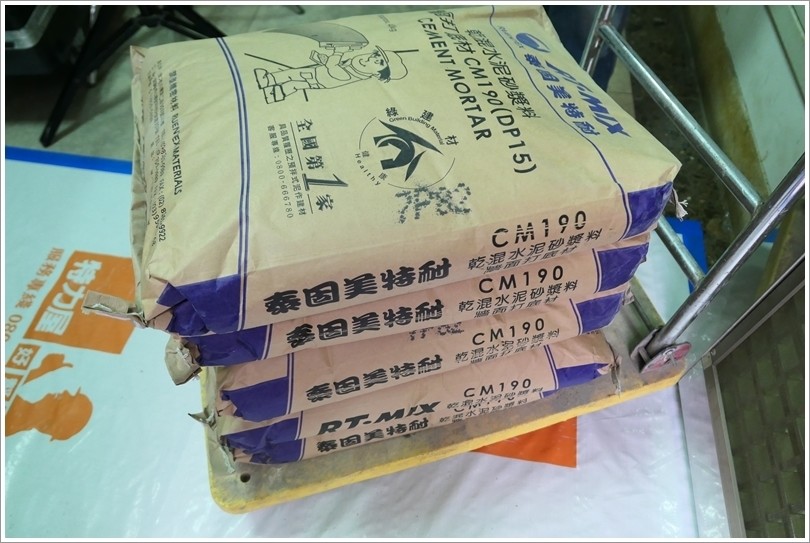

▼使用的是潤泰的乾拌水泥砂,就我知道這是仁愛帝寶等知名建案指定使用的建材,雖然成本比較高,但品質也是有保障的。
▼我選的黃山石磁磚~

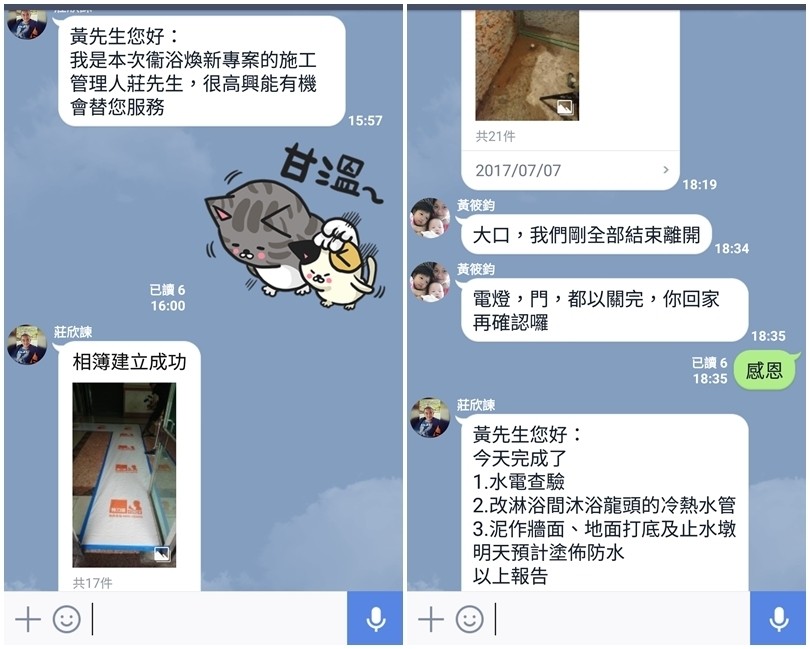

▼忙碌的第一天終於結束了,特力屋還有一點很棒,就是會在施工期間開一個LINE的群組,工班每天都會回報進度,即使中間有幾天我下午必須出門工作,把關門窗的工作交給他們也很放心。
▼第二天泥作牆壁及打底作業,一大早八點半師傅就來準備工作了(真的很勤勞),搞得我那週睡眠不足,準時九點開工啊! 師傅用的潤泰乾拌水泥砂,一包包打開後直接加水調和,乾淨整齊,和以前看過那種水泥加上砂子弄得髒髒亂亂的,很不一樣

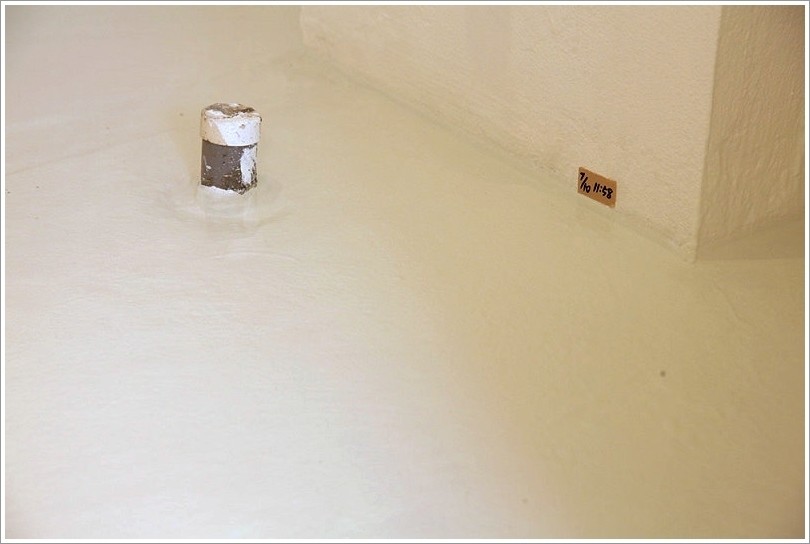

▼泥座牆壁時有看到這個是灰誌標記,起初有點不太懂它的功用,問了師傅大概知道是為了讓牆面更平整的一個輔助。
▼打底作業也很有學問,不過當天我不在現場,但先前有稍微做點功課,主要在於地板施工一般有兩種做法,分為軟底施工與硬底施工兩種,一般常見的使用軟底施工法,而特力屋採用的是較高技術的”硬底施工法”,這也是讓底層防水更確實的細節,之前聽管理師介紹就覺得很不錯,不過這實在太抽象,大家有興趣想了解細節也可以在官網查看。
特力屋居家裝修中心參考資訊:http://tts.i-house.com.tw/
▼就這樣要放上一天等水泥乾,才可以繼續下面工程。

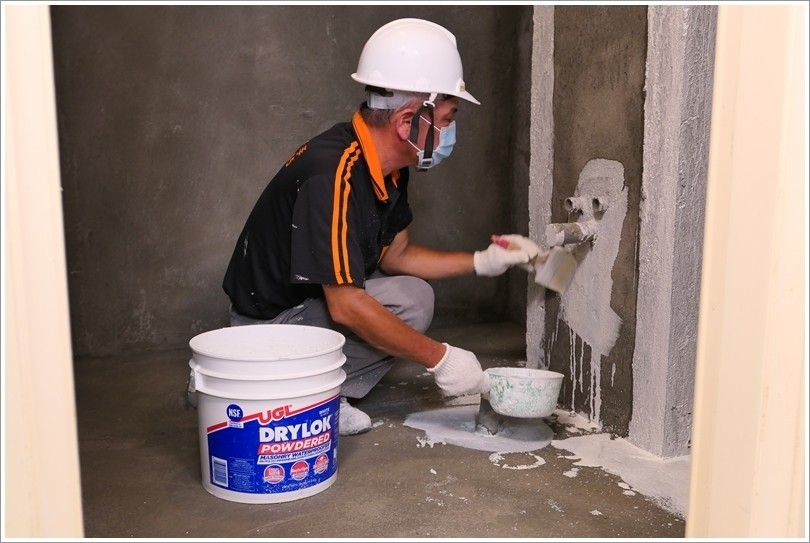

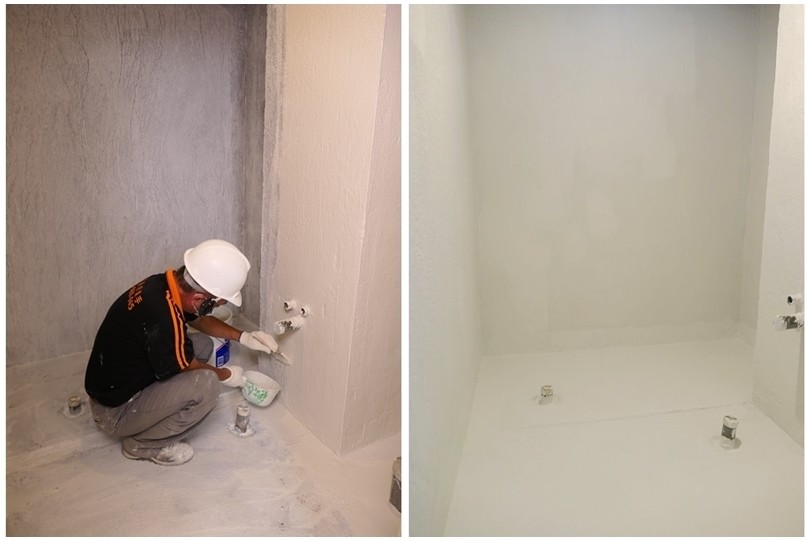

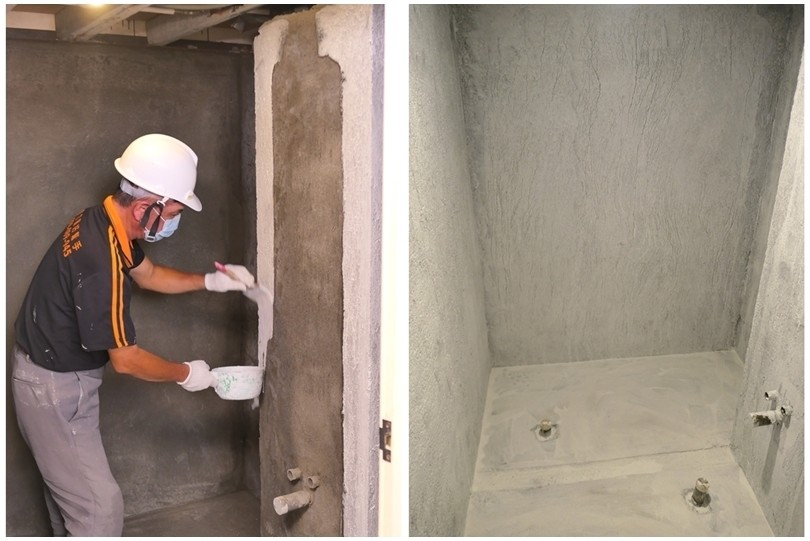

▼第三天,防水漆塗刷,特力屋在防水使用與一般常見的彈性水泥有所不同,他們使用的是美國UGL防水漆,UGL是白色,因此塗好之後整間白帥帥呢!
▼他們的防水漆也會把整間塗滿,白色的防水漆一方面也可以清楚查看是否有遺漏的區域。
▼等第一層乾了後,師傅再刷上第二層(地板三層),整間更白亮了!

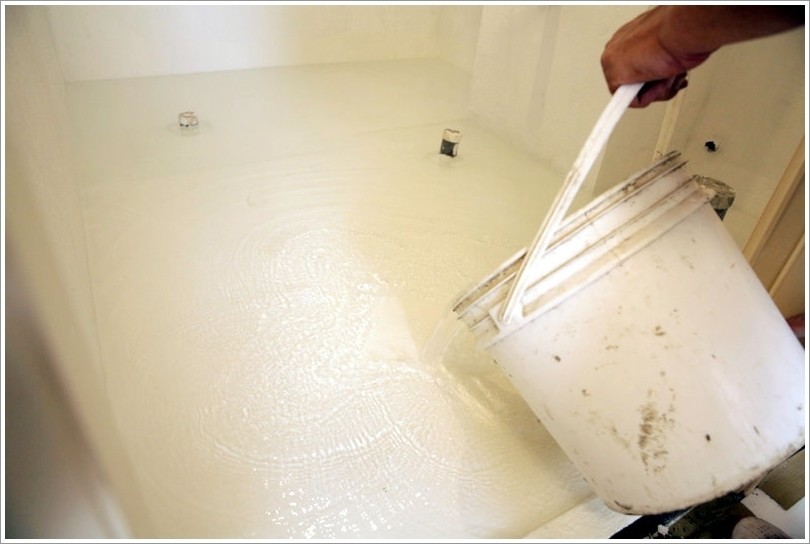

▼等待一天,防水漆乾了後,工班師傅會先蓄水來測試,大約放兩三公分以上的水位,並在牆壁作上記號,隔天確認水位沒有變少,防水工程才正式告一段落,算是相當嚴格! (下圖因為底部都是白色,放水測試比較看不出來)

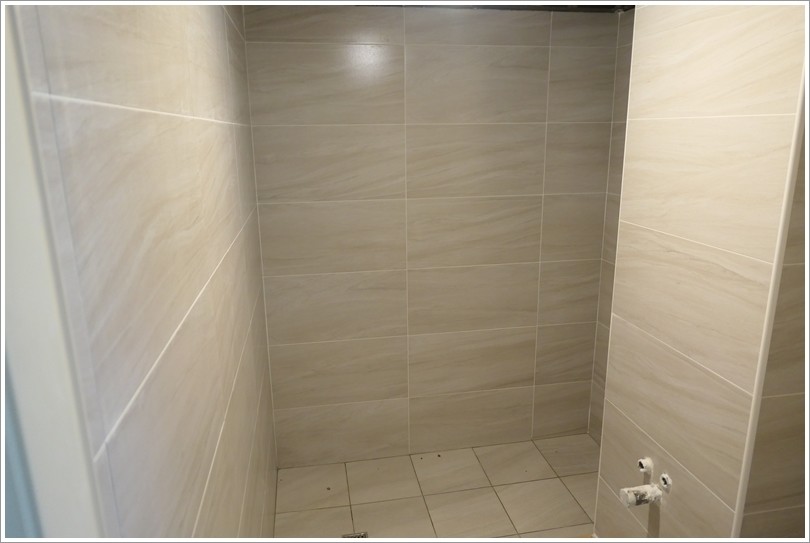

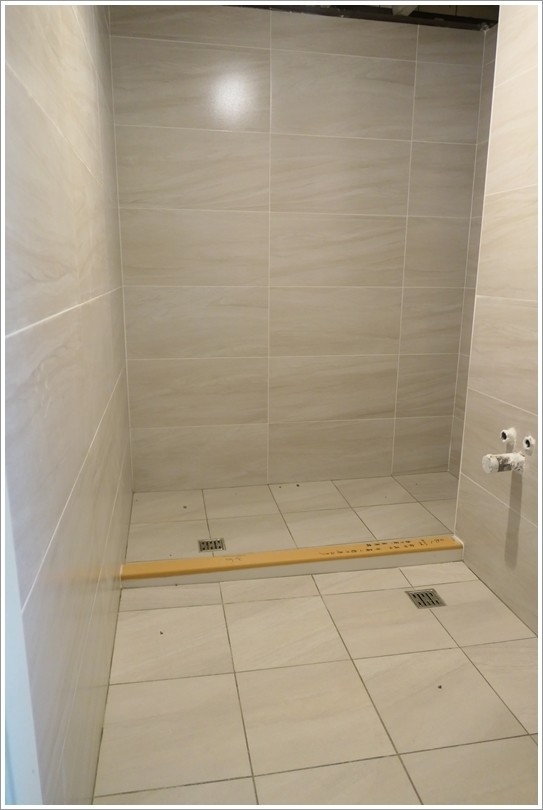

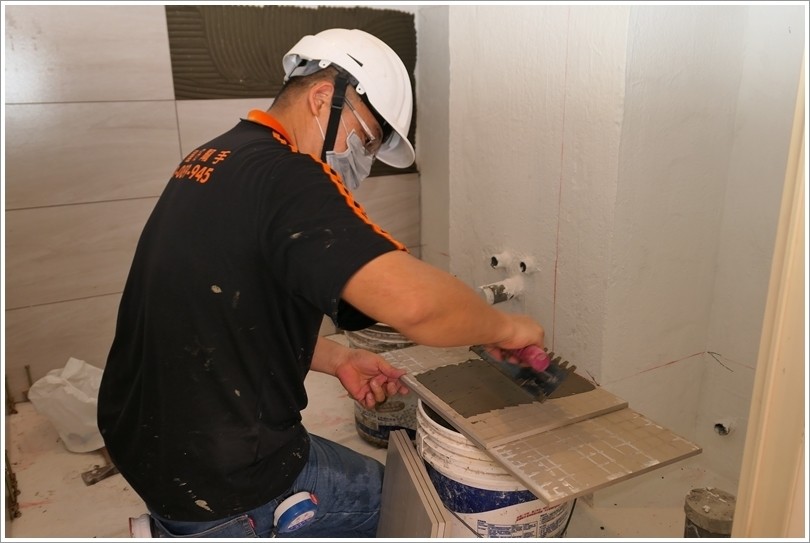

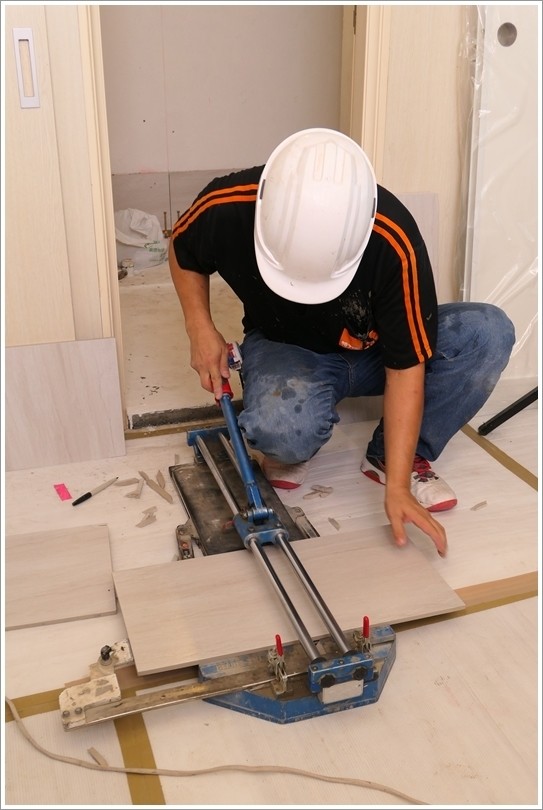

▼通過重重關卡,終於來到貼磚的這天!! 眼看著師傅俐落的身手,我美麗的新衛浴就要成型了!

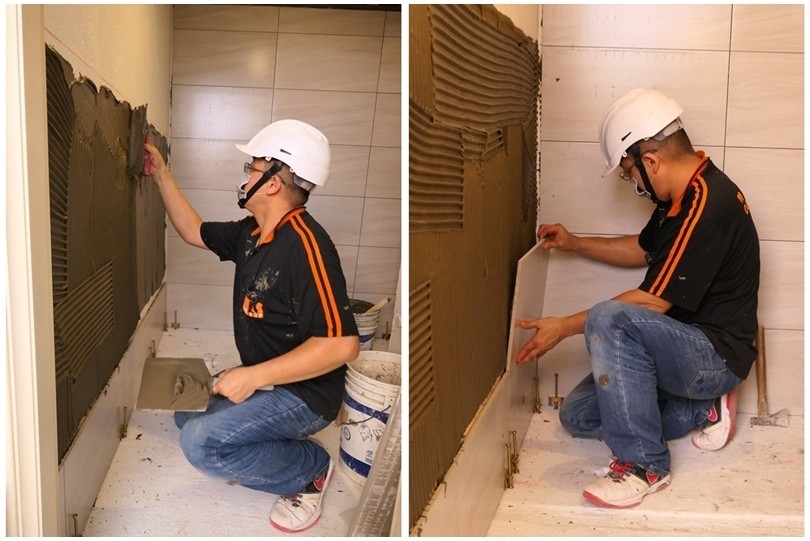

▼特力屋的師傅貼磚都是雙面水泥黏著,雖然費工,但更牢固。
▼雖然小小的一坪空間,也是花上師傅一整天的工時才處理好! 這天從早上九點一直拼到五點才完工!
▼最後填縫清理後,漂亮的空間已經快要完成!
▼不過依然還是要再等一天,待磁磚的水泥乾了才能夠繼續天花板、面盆馬桶龍頭等安裝作業。

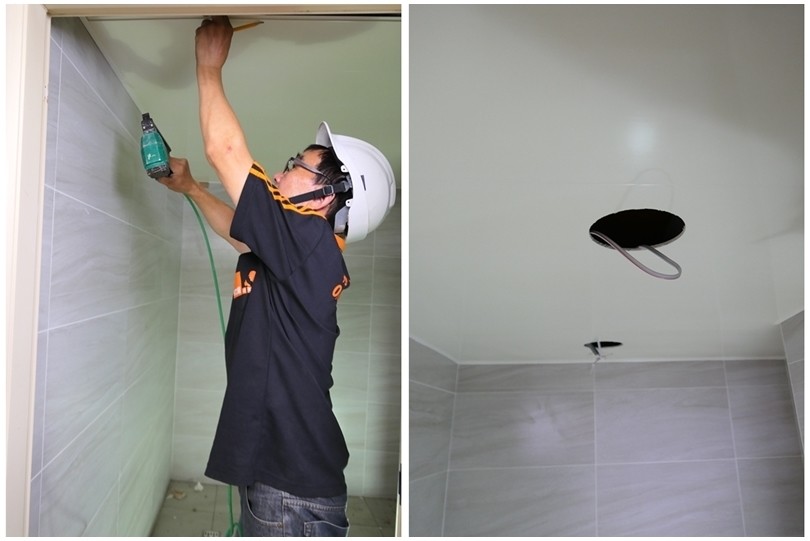

▼又隔了一天,天花板安裝。
▼木工大哥安裝速度很快,另外留了兩個洞,等著水電裝上崁燈。
▼抽風機安裝。

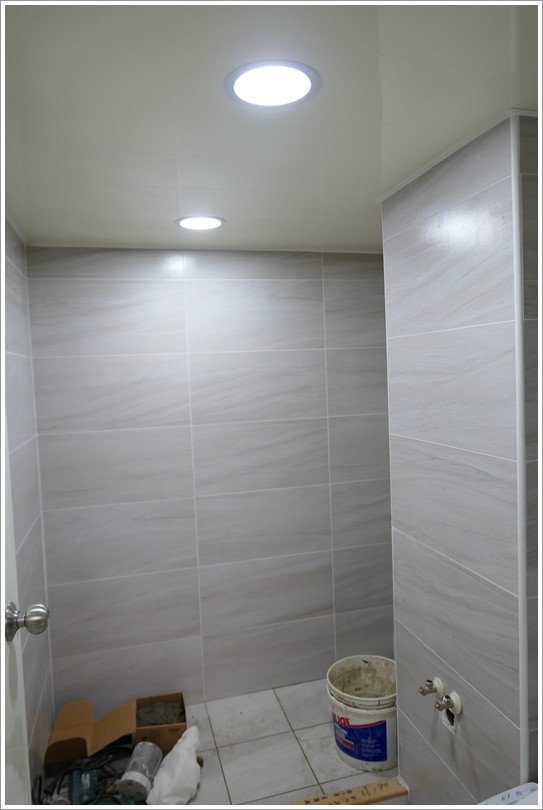

▼LED崁燈也裝上去了! 頓時覺得好亮! 以後洗澡可以看得更清楚哪裡沒洗乾淨了(誤)!
最後面盆、馬桶及乾濕分離拉門我們等最後一篇再跟大家分享,這裡整理幾項在施工時我覺得特力屋不錯的地方讓大家參考:
1.施工時間與日期清楚,按表操課進度讓人安心。
2.建材用料嚴選品牌,剃除材料品質疑慮。
3.施工進度有LINE群組回報,有任何問題也可隨時反映、溝通無障礙。
4.家中貼心的保護包材,磚牆拆除的粉塵影響不大,完工後收拾較省事。
5.工班素質好,也不會有抽菸喝酒等不佳的觀感。
就以上這幾點是我自己覺得這次整修起來最有感的體驗,不知道大家對於裝修最關心的是哪方面的細節呢? 當然,一分錢一分貨,很多人問我價格如何,坦白說我覺得他們報價並沒有比我自己找的貴,反而我得到了比較實在的用料與施工品質,還有一個能夠防水保固的衛浴,這些經驗就讓大家參考。
